Detectan pagos por trabajos no ejecutados en obra de S/ 35 millones en Cerro Colorado

El órgano de control identificó deficiencias en la supervisión, zanjas abiertas y trabajos sin medidas de seguridad. El proyecto debía culminar en diciembre de este año, pero su plazo fue ampliado hasta febrero de 2027.

PROYECTO ES EJECUTADO POR MUNICIPIO DE CERRO COLORADO

La Contraloría General de la República alertó sobre pagos por trabajos que no fueron ejecutados oportunamente en una obra de agua potable y alcantarillado que se desarrolla en el distrito de Cerro Colorado. El proyecto, que comprende sectores de la Asociación Urbanizadora José Luis Bustamante y Rivero y de la Asociación de Vivienda Taller Granja La Cabaña de Peruarbo, representa una inversión actualizada de S/ 35 millones.

Según el Informe de Hito de Control n.° 023-2026-OCI/1323-SCC, que evaluó las condiciones de la obra entre el 30 de setiembre y el 14 de octubre de 2026, se identificaron situaciones que podrían generar riesgos en el uso de los recursos públicos y comprometer la seguridad de trabajadores y vecinos.

Entre los hechos observados figura el pago de trabajos que no se habían ejecutado en el momento correspondiente. La comisión de control puso como ejemplo un muro de contención cuya falta de ejecución oportuna no habría sido advertida por la supervisión. Esta situación genera el riesgo de reconocer pagos por prestaciones que no fueron recibidas conforme a las condiciones previstas.

DEFICIENCIAS EN LA SUPERVISIÓN

El organismo de control también advirtió la permanencia prolongada de zanjas abiertas, así como deficiencias en las labores de vigilancia y control tanto de la supervisión de la obra como de la Municipalidad Distrital de Cerro Colorado.

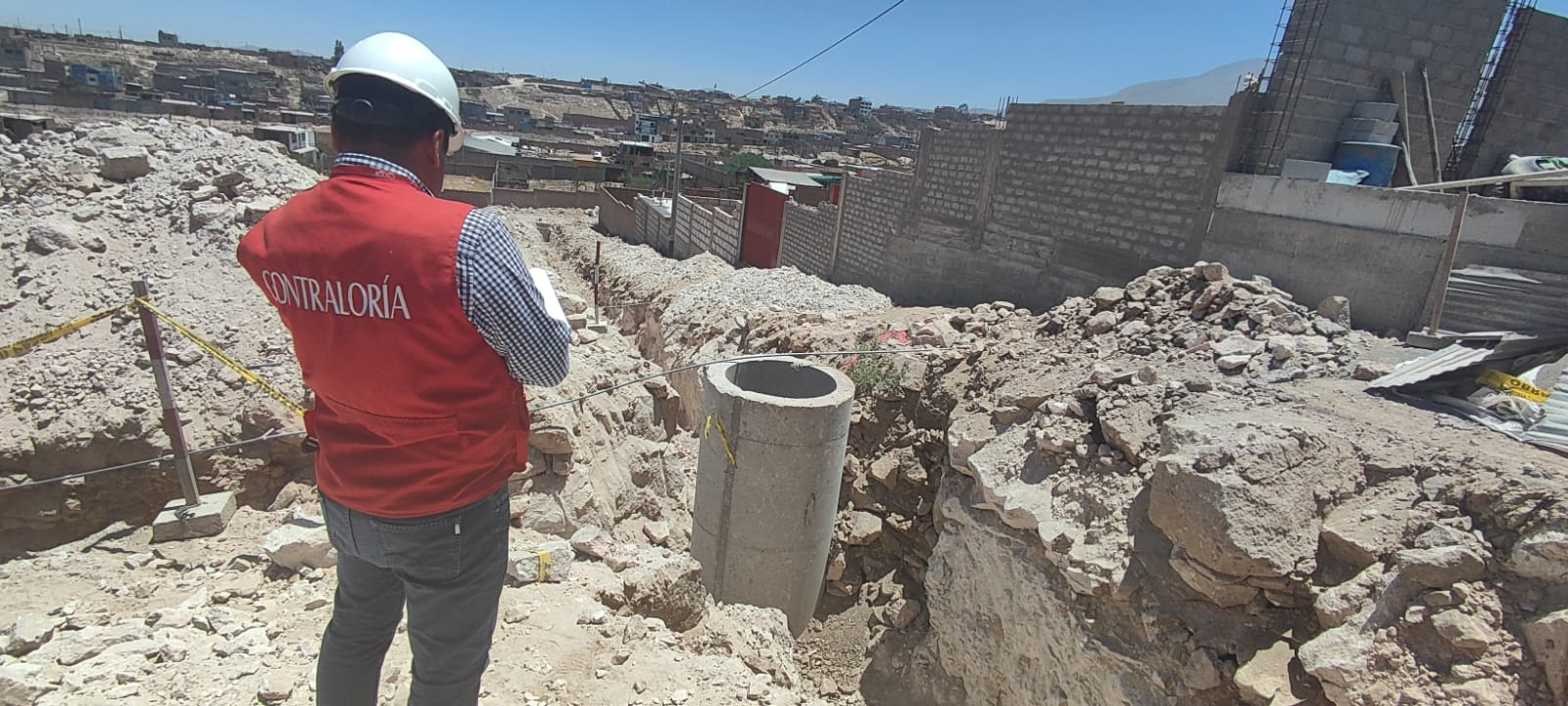

Durante la inspección, los auditores encontraron excavaciones próximas a la vía y la ausencia de elementos de protección en las zonas intervenidas. También observaron la presencia de desmonte y condiciones que restringen parcialmente el tránsito vehicular en la carretera Arequipa-La Joya.

La Contraloría advirtió que estos hechos pueden ocasionar accidentes y poner en riesgo la integridad física de los trabajadores y de las personas que transitan por el lugar. La falta de medidas de seguridad en una obra de esta magnitud también expone a los vecinos a peligros derivados de las excavaciones y de las áreas de trabajo sin protección adecuada.

Las observaciones ponen en cuestión el control de las actividades ejecutadas y la capacidad de supervisión para advertir oportunamente incumplimientos durante el desarrollo del proyecto.

PLAZO AMPLIADO HASTA FEBRERO DE 2027

La obra comenzó el 10 de julio de 2025, con un plazo inicial de ejecución de 540 días calendario y un presupuesto contratado de S/ 33 millones 601 mil 899. De acuerdo con la programación inicial, los trabajos debían concluir el 31 de diciembre de 2026.

Sin embargo, el monto de inversión se incrementó hasta S/ 35 millones 115 mil 513 tras aprobarse un adicional y el pago de mayores metrados. Asimismo, se autorizaron ampliaciones de plazo por un total de 37 días calendario, con lo que la nueva fecha prevista para la culminación es el 6 de febrero de 2027.

La Contraloría notificó el informe al alcalde de Cerro Colorado, Manuel Vera Paredes para que disponga las medidas preventivas y correctivas correspondientes frente a los riesgos identificados.

El documento no determina por sí mismo responsabilidades administrativas, civiles o penales, pero advierte situaciones que requieren atención de la entidad ejecutora para evitar mayores perjuicios y garantizar que los recursos públicos se destinen a trabajos efectivamente realizados.

El informe completo puede consultarse en el portal institucional de la Contraloría General de la República.
