PESE A AMPLIACIÓN DE PLAZO Y AUMENTO DE PRESUPUESTO

Colegio Sebastián Barranca de Camaná

quedará inconcluso al finalizar gestión de Sánchez

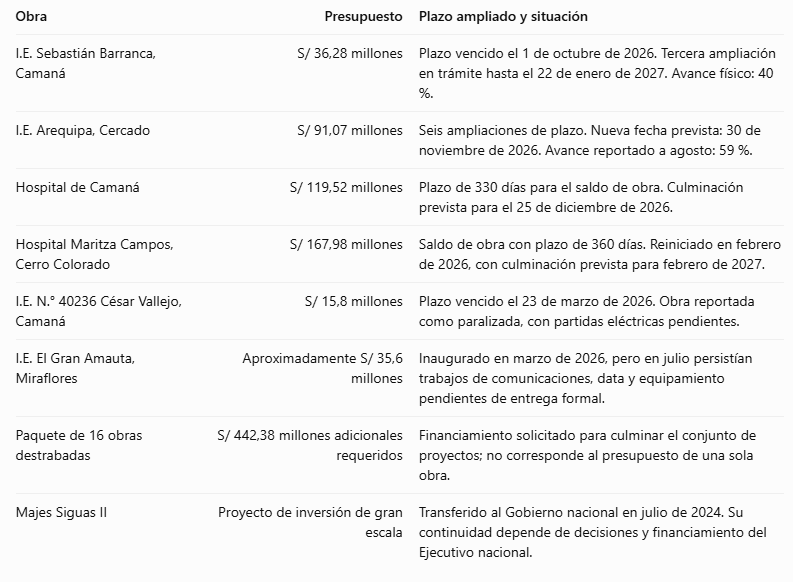

La obra registra apenas 40 % de avance físico, pese a acumular 996 días de ejecución. La Contraloría detectó deficiencias constructivas en los siete pabellones, riesgos para el financiamiento y una tercera ampliación de plazo todavía en trámite.


–

La nueva infraestructura de la institución educativa Sebastián Barranca de Camaná no estará concluida al finalizar la gestión del gobernador regional Rohel Sánchez. El proyecto, que debía entregarse durante el Día del Estudiante, registra un avance físico de apenas 40 %, pese a acumular 996 días desde el inicio de su ejecución. A los retrasos se suman observaciones constructivas en los siete pabellones escolares y dudas sobre la suficiencia del presupuesto para terminar los trabajos pendientes.

El informe de control concurrente N.° 037-2026-OCI/5334-SCC de la Contraloría General de la República advierte que el plazo ampliado para ejecutar la obra venció el 1 de octubre de 2026, cuando todavía quedaba por ejecutar el 60 % del proyecto. La fecha había sido establecida mediante la Resolución Gerencial Regional N.° 307-2026-GRA/GRI.

La obra comenzó el 1 de febrero de 2024, con un presupuesto inicial de S/ 31,9 millones y un plazo contractual de 720 días calendario. Sin embargo, el tiempo transcurrido supera ampliamente el periodo previsto y los trabajos siguen lejos de concluir. Tras aprobarse adicionales y otras modificaciones, el costo de inversión aumentó a S/ 36 millones 276 mil 124.67.

TERCERA AMPLIACIÓN EN TRÁMITE

Ante la imposibilidad de cumplir el último plazo, el residente de obra tramita una tercera ampliación que propone el 22 de enero de 2027 como nueva fecha de culminación. No obstante, durante la inspección realizada el 6 y 7 de octubre, la Contraloría verificó que el Gobierno Regional de Arequipa (GRA) todavía no había aprobado la solicitud ni contaba con un programa de ejecución reformulado.

Pese a esta situación, los trabajos continuaban. Según lo informado por el residente, incluso se ejecutaban algunas partidas contempladas en una nueva modificación física y financiera que todavía se encontraba en trámite.

La falta de una programación actualizada dificulta determinar cómo se concluirán las actividades pendientes y qué medidas adoptará la entidad para evitar nuevas postergaciones. La situación también compromete la previsibilidad de la inversión pública destinada a mejorar las condiciones educativas de los estudiantes de Camaná.

RIESGO PARA EL FINANCIAMIENTO

Otro punto de preocupación es la disponibilidad presupuestal. Según el órgano de control, los S/ 6,8 millones de saldo asignado podrían resultar insuficientes para cubrir todos los trabajos pendientes, por lo que no se descarta la necesidad de una modificación presupuestal.

Además, el sistema Invierte.pe emitió una alerta de riesgo debido a que el monto devengado supera en más de 20 % el avance físico real verificado en la obra. Esta diferencia requiere una revisión para establecer la correspondencia entre los recursos reconocidos y el progreso efectivo de la construcción.

OBSERVACIONES EN LOS SIETE PABELLONES

La Contraloría identificó deficiencias constructivas en los siete bloques de la institución educativa. Entre ellas figura la presencia de óxido en las armaduras de acero de refuerzo, así como acumulación de agua en la base de las escaleras del bloque 4, en contacto con los elementos de acero.

También se detectaron tuberías de instalaciones eléctricas que atraviesan vigas estructurales en los bloques 1 y 2, sin documentación que sustente la intervención del especialista en estructuras. Según el informe, estas condiciones podrían afectar la estabilidad y durabilidad de los componentes construidos, por lo que requieren evaluación y corrección técnica.

A ello se añade que las ocho situaciones adversas identificadas en un informe de control de 2025 continúan pendientes de atención, de acuerdo con la Contraloría.

RESALTAR

Con el plazo vencido, el presupuesto incrementado y más de la mitad de los trabajos aún por ejecutar, el Gobierno Regional deberá precisar cómo garantizará el financiamiento, la corrección de las observaciones y la culminación del colegio. Mientras tanto, la comunidad educativa de Camaná deberá esperar más allá de la fecha inicialmente prevista para contar con una infraestructura escolar terminada y en condiciones adecuadas de seguridad.
